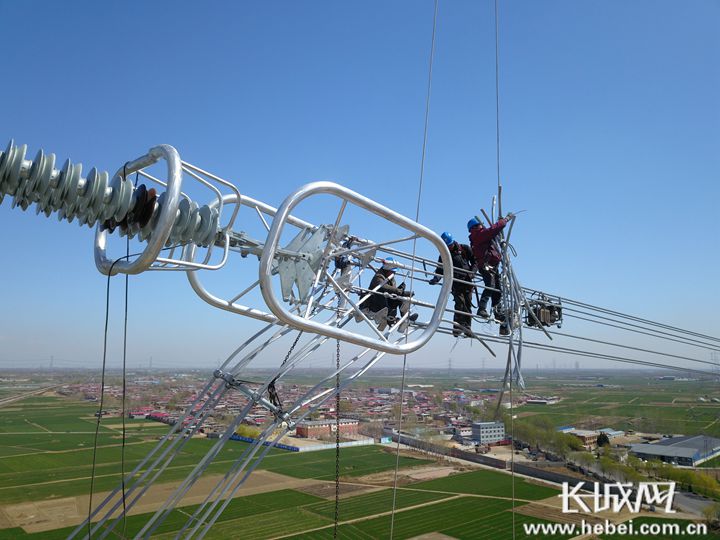

圖為國網河北電力工程施工人員正在進行耐張塔引流高空作業。
北京西—石家莊1000千伏交流特高壓輸變電線路是河北南網第四條交流特高壓線路,也是服務雄安的首條特高壓線路。工程全長2×224公里,塔基447基,現處于最后的攻堅收尾階段,計劃4月底竣工。該線路投入運營后,將對提升京津冀及華北電網安全穩定水平、滿足雄安新區用電負荷增長需要、緩解河北南部地區用電緊張局面等具有十分重要的意義。

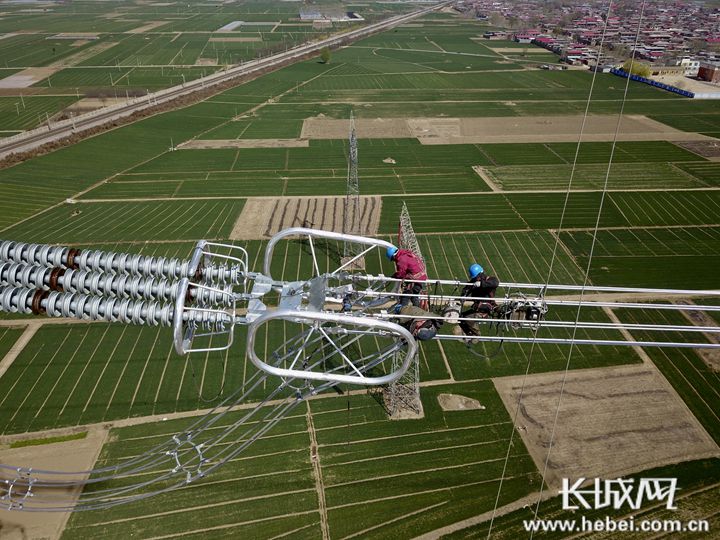

圖為國網河北電力工程施工人員正在進行耐張塔引流高空作業。
“這個工程的特點是交叉跨越多,跨越高速鐵路3次,跨越電氣化鐵路兩次,跨越高速公路4次,跨越500千伏線路7次。”國網河北省電力有限公司建設公司特高壓建管中心副主任史競輝說,“針對集中跨越施工,我們積極組織辦理鐵路手續,排定跨越窗口點;制定集中跨越安全專項保障方案,明確各層級安全職責;定置化布置作業現場,細化每一區域安全設施的規劃;加強風險預警管控,強化現場安全管控,創新施工工藝,確保施工安全。”

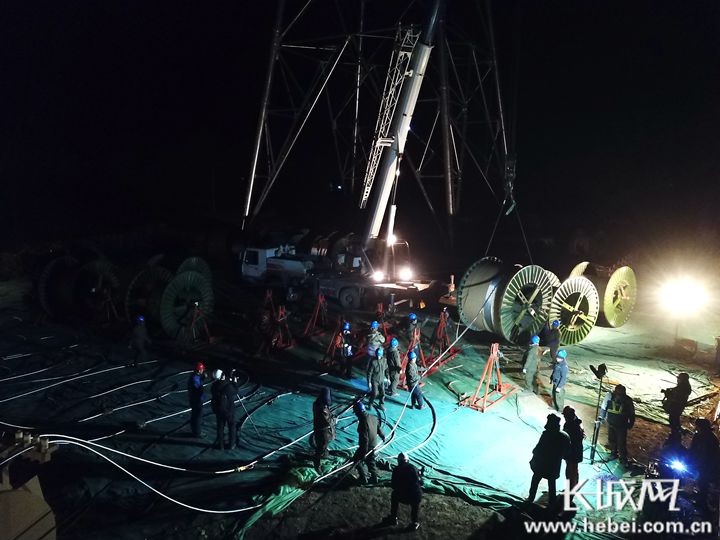

圖為3月30日,北京西—石家莊1000千伏交流特高壓輸變電線路工程保定徐水段的1S131施工現場。
北京西—石家莊1000千伏交流特高壓輸變電線路作為國網河北省電力有限公司實施“先簽后建”的試點工程,同時是首條“十二項配套政策”落地的特高壓工程。為保證工程質量,建設單位通過制定管理制度、創新開展混凝土質量延伸管理和作業層班組實操驗證、積極開展物資協調、建立“日預控、周點評、月分析”進度管控機制等方式起建立高效的安全質量管理體系,確保工程如期安全竣工及投入使用。(記者 張笑宇 通訊員 劉備學 續永梅)
