中國雄安官網2月28日電(記者崔利杰)“請您放心,我們馬上安排人去現場!”新冠肺炎疫情防控期間,國網雄安新區供電公司把雄安新區大型醫院、隔離點、黨政機關等24家單位作為重要保電用戶,與用戶建立常態溝通機制,隨時了解客戶電力設備運行情況及用電需求。

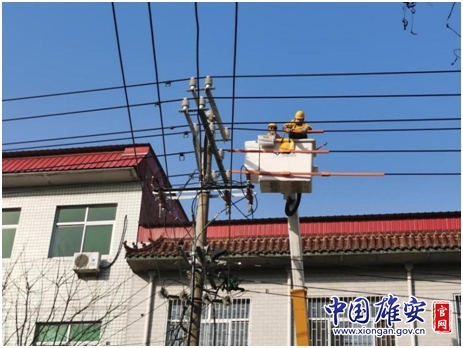

容城供電公司為容城縣醫院增容進行帶電接引。中國雄安官網發
在與用戶的溝通中,國網雄安新區供電公司得知安新縣醫院、容城縣醫院因建設核酸檢測實驗室和負壓病房,急需進行用電增容,雄安市民服務中心因增設一臺移動體檢車急需接引電源。
疫情就是命令!為保障雄安新區防疫重點用戶用電需求,國網雄安新區供電公司第一時間開通“綠色通道”,實施先接電、后補材料,全面簡化業務辦理流程,確保在最短時間內完成送電任務。
“建設核酸檢測實驗室和負壓病房是防疫工作中的一項重要任務,我們?cè)?jì)劃8天內送電,沒想到供電公司3天就完成了,真是為我們解了燃眉之急!”容城縣醫院有關負責人說。

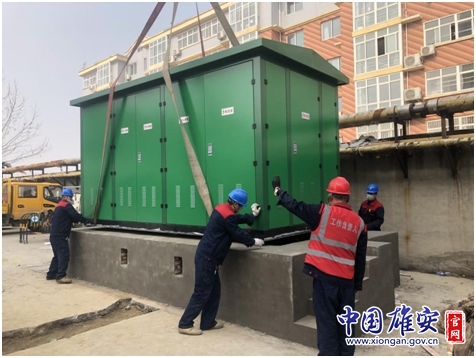

安新縣醫院新增箱式變壓器吊裝到位。中國雄安官網發
經忙碌工作,安新縣醫院接電工程僅用時5個工作日,比計劃時間提前3天完成送電任務。雄安市民服務中心移動體檢車則在半日內完成電纜接入,當天成功送電。
以上三項接電工作中,新區用戶僅通過電話提報用電需求,國網雄安新區供電公司先行接電,所需材料后續補辦,幫助用戶實現了“零證辦理、零審批、零投資”。
