中國雄安官網11月8日電(實習生李雪嬌 通訊員牛理達、金猛)“110千伏大營站投入10千伏自投裝置,送電完畢。”11月6日15時29分,隨著運行值班員向調度匯報操作結束,原預計3天完成的110千伏雄大線N15-N17跨越雄白連接線電力遷改工程,歷時9小時完工,線路供電范圍內61個村6.8萬戶居民恢復正常用電。

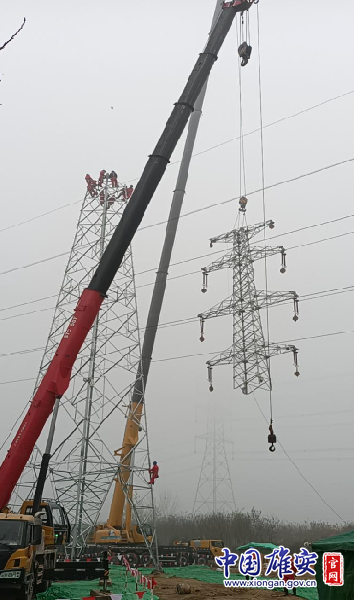

110千伏雄大線N15-N17跨越雄白連接線電力遷改工程現場。國網雄安新區供電公司供圖
據悉,雄縣至白溝連接線(一期)工程路徑與110千伏雄大線存在交叉,現有的電力線路高度與新建橋梁幾乎平齊,不能滿足道路建設的安全要求。為確保雄白連接線建設按期有序實施,騰出施工作業空間,110千伏雙回線路需進行遷改。該線路承擔著為雄安高鐵站、白溝高鐵站等重要用戶和大營鎮、北沙口鄉、米家務鎮的6.8萬用戶供電的任務,遷改工程停電影響范圍非常大。
“正值入冬,雄安迎來降雪降溫天氣,廣大用戶對于穩定用電有更高的需求。為最大限度縮短停電時間、保障民生用電,我們與雄縣政府、雄安集團基礎建設公司、參建單位、施工單位做了大量前期工作,爭取最大限度優化施工方案,把最初需要三天的工作時間壓縮到了半天?!眹W雄安新區供電公司電網建設中心副主任劉敬文說。
為此,國網雄安新區供電公司組織河北省送變電公司、國網保定供電公司多次勘察現場,聯合遷改申請單位現場辦公,從工程方案、施工工藝、安全管控等方面進行分析、論證,優化整體施工方案,并主動向雄安新區改革發展局匯報并獲得認可。整合優勢資源力量,調配河北送變電公司最優施工隊伍;與國網保定供電公司溝通協調,科學調度電網運行方式,將施工對周邊居民用電影響降至最低;同時通過廣播、微信和上門走訪等方式廣泛告知居民,爭取雄縣政府部門大力支持,組織三鄉鎮高壓用戶開展兩次專題研討會,全面做好停電準備,并啟動應急供電預案,加強優質服務工作。
為加快施工進度,國網雄安新區供電公司組織施工隊伍提前一天到現場開展交底確認,組織電網運維人員凌晨開始操作線路確保6點準時停電開工。施工過程中,團隊全面加強工程安全質量管理,嚴格執行管理人員到崗到位,多個作業面同步施工,各級人員冒雨攻堅,并開展隨工驗收以縮短送電時間。11月6日15點29分,經過9小時連續奮戰,110千伏雄大線順利送電。遷改工程的順利完工,進一步提升了區域供電可靠性,同時保障了重點道路建設工程平穩推進。
